车道铺砖施工工艺:从基层处理到铺装完成的完整施工流程

车道铺砖施工工艺为什么重要?
车道铺砖看起来只是把一块块 Interlocking Pavers 铺在地面上,但真正决定车道是否耐用的,并不是砖本身,而是基层结构、排水、施工工艺和夯实质量。
尤其是在多伦多地区,冬季存在冻融循环,车辆荷载以及冬季融雪盐都会对车道产生长期影响。如果基层处理不到位,即使使用质量不错的铺路砖,也可能几年后出现下沉、开裂、松动、积水或砖面高低不平。
因此,一条高质量的车道铺砖工程,应该从地基开始,而不是从铺砖开始。

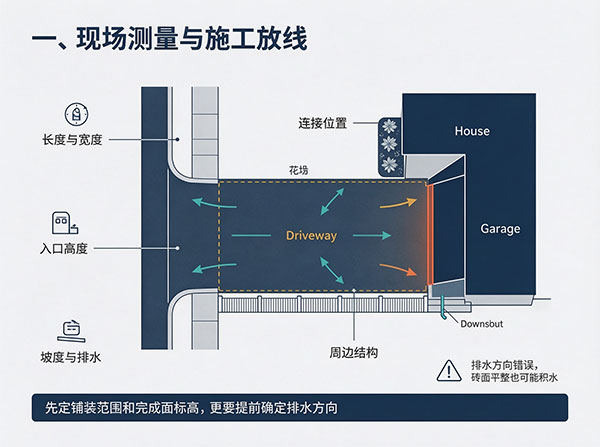

一、现场测量与施工放线
正式施工前,首先需要根据车道实际情况进行现场测量。
主要确定:
车道长度和宽度
现有地面标高
房屋入口及车库入口高度
与道路、人行道之间的连接位置
地面排水方向
车道坡度
花坛、围栏、台阶等周边结构
Downspout 和现有排水设施的位置
放线的目的,是确定最终铺装范围以及完成面标高。
对于车道而言,不能只考虑“铺砖后看起来平不平”,还必须提前考虑雨水和融雪水往哪里排。如果排水方向设计错误,后期即使砖面铺得非常平整,也可能产生积水。

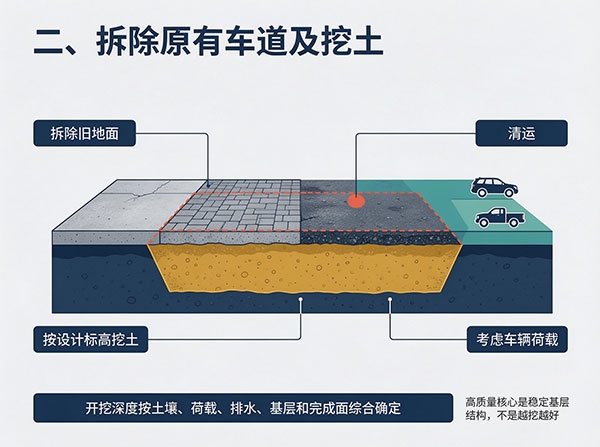

二、拆除原有车道及挖土
如果原有地面是旧混凝土、旧铺砖、沥青或者泥土地面,需要先进行拆除和清理。
随后根据设计标高进行挖土。
车道施工通常需要比普通 Patio 更重视开挖深度,因为车道需要承受汽车、SUV、Pickup Truck 等车辆长期荷载。
实际开挖深度不能简单套用一个固定数字,而应该根据:
原始土壤条件
车辆荷载
排水情况
基层材料
冻融环境
最终完成面高度
综合确定。
高质量施工的核心不是“挖得越深越好”,而是建立适合当地土壤和荷载条件的稳定基层结构。

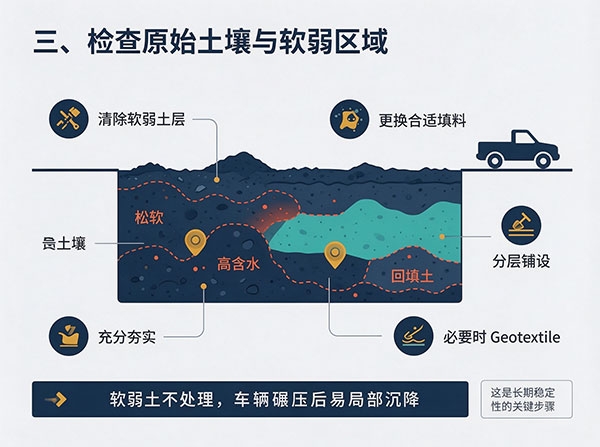

三、检查原始土壤与软弱区域
挖土完成后,需要检查原始土壤。
如果发现某些区域土质松软、含水量过高或者存在明显的软土,就不能直接在上面铺设基层材料。
软弱区域如果没有处理,车辆长期碾压后容易产生局部沉降。
必要时需要:
清除软弱土层;
更换合适的填料;
分层铺设;
充分夯实;
必要时根据现场情况使用 Geotextile 等土工材料进行隔离和加固。
这一环节往往是决定车道长期稳定性的关键步骤之一。
四、铺设碎石基层
完成土方处理后,开始施工车道基层。
常见基层材料包括经过级配设计的碎石类材料,例如 Granular A 或其他适合当地工程条件的基层材料。
基层不是一次性全部倒进去,而应该根据施工条件分层铺设、分层压实。
每一层材料铺设后,需要使用机械夯实设备进行压实。
这样做的目的,是让基层形成稳定、密实并具有良好承载能力的结构。
对于车道工程来说,基层的质量通常比表面铺砖速度更加重要。

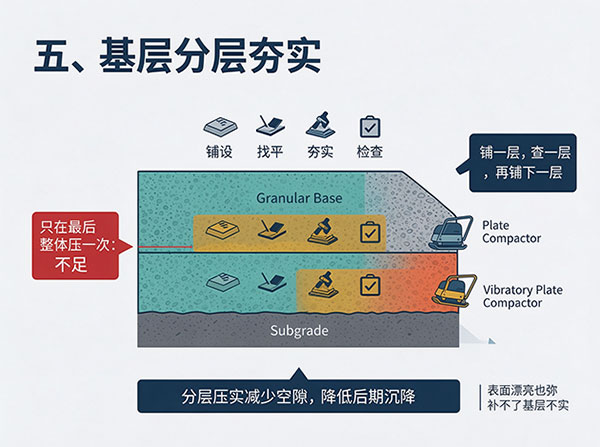

五、基层分层夯实
基层材料铺设完成后,需要进行充分夯实。
常见设备包括:
Plate Compactor 平板夯
Vibratory Plate Compactor 振动平板夯
针对大型工程使用的压实设备
施工过程中不能只在最后整体压一次。
更合理的方法是:
铺一层 → 找平 → 夯实 → 检查 → 再铺下一层。
分层压实能够减少基层内部空隙,降低后期沉降风险。
如果基层没有充分压实,即使表面的铺砖施工非常漂亮,几年后仍然可能出现局部下沉。

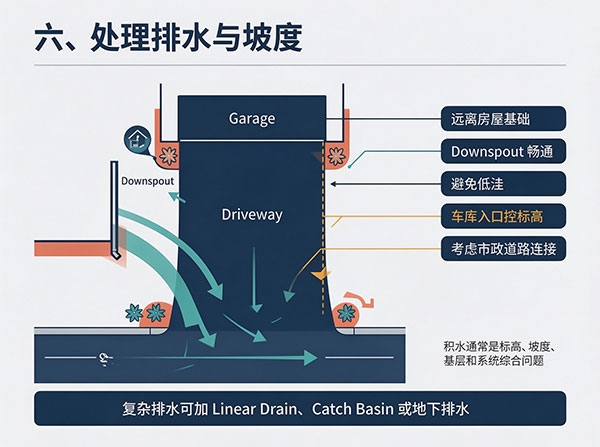

六、处理排水与坡度
车道铺砖施工必须同时考虑排水。
一般情况下,车道表面需要形成合理坡度,使雨水能够自然排向设计好的排水区域。
施工时需要特别注意:
不要让水长期流向房屋基础;
不要堵塞 Downspout 排水;
不要形成局部低洼点;
车库入口附近尤其需要控制标高;
与市政道路连接的位置需要考虑现有标高。
如果现场排水条件比较复杂,还可能需要增加线性排水沟、Catch Basin 或地下排水系统。
车道积水通常不是铺砖本身的问题,而是标高、坡度、基层或排水系统综合造成的。

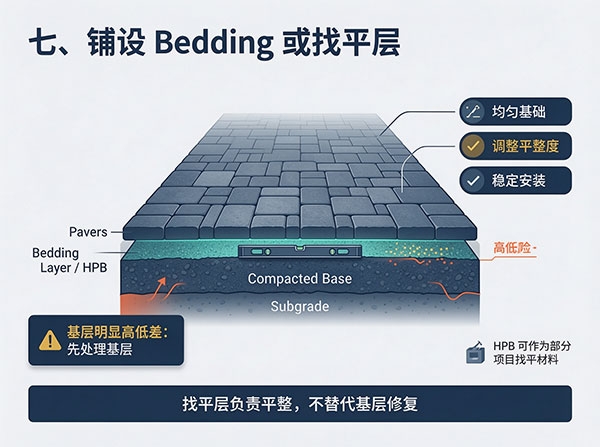

七、铺设 HPB 或找平层
基层达到设计要求后,根据具体施工方案铺设适合的找平层。
部分铺砖工程会使用 HPB(High Performance Bedding)作为铺砖下面的找平层。
这一层的主要作用是帮助形成均匀的铺砖基层,并便于调整铺砖完成面的平整度。
需要注意的是:
找平层不是用来弥补严重不平整的基层。
如果基层本身存在明显高低差,应该先处理基层,而不是依靠增加找平材料厚度来解决。

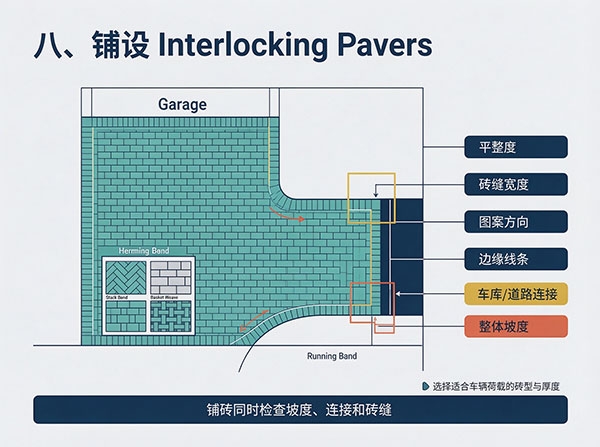

八、铺设 Interlocking Pavers
找平层完成后,开始铺设车道砖。
施工人员按照设计好的铺装方向和图案进行铺设。
常见设计包括:
Running Bond
Stack Bond
Herringbone 人字铺
Basket Weave
混合规格铺装
车道通常需要选择适合车辆荷载的铺装产品,并根据砖型、厚度和厂家施工要求进行安装。
铺砖过程中需要不断检查:
砖面平整度
砖缝宽度
图案方向
边缘线条
与车库及道路的连接
整体坡度

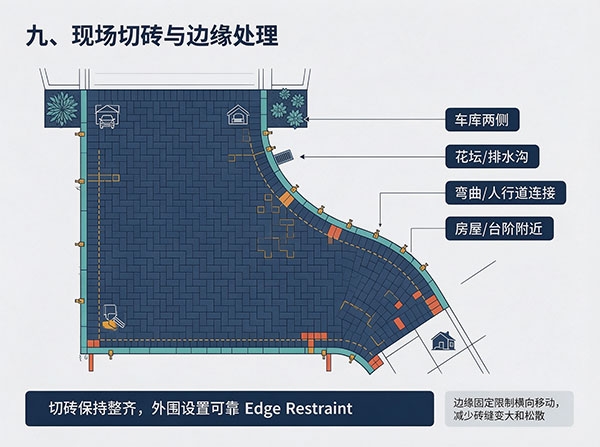

九、现场切砖与边缘处理
车道不可能所有区域都是标准矩形,因此现场通常需要对部分砖进行切割。
例如:
车库两侧
花坛边缘
排水沟周围
弯曲区域
人行道连接处
房屋或台阶附近
切砖应该尽量保持边缘整齐,避免出现大量非常狭窄的小块砖。
同时,车道外围需要设置可靠的 Edge Restraint(边缘固定系统)。
边缘固定的作用是限制铺砖横向移动。
如果没有良好的边缘固定,长期受到车辆转向、刹车以及冻融影响后,砖块可能逐渐向外移动,导致砖缝变大甚至出现松散。

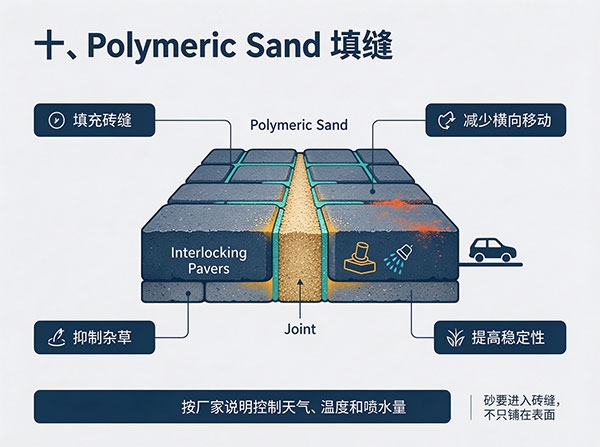

十、铺设聚合砂并填缝
铺砖完成后,需要将 Polymeric Sand(聚合砂)填入砖缝。
聚合砂主要用于:
填充砖缝;
减少砖块横向移动;
帮助抑制杂草生长;
提高整体铺装稳定性。
施工时需要确保砂充分进入砖缝,而不是仅仅铺在砖面上。
完成填缝后,根据产品要求进行适当的压实和喷水固化。
不同品牌的 Polymeric Sand 对天气、温度和喷水方式可能有不同要求,因此应按照产品说明施工。

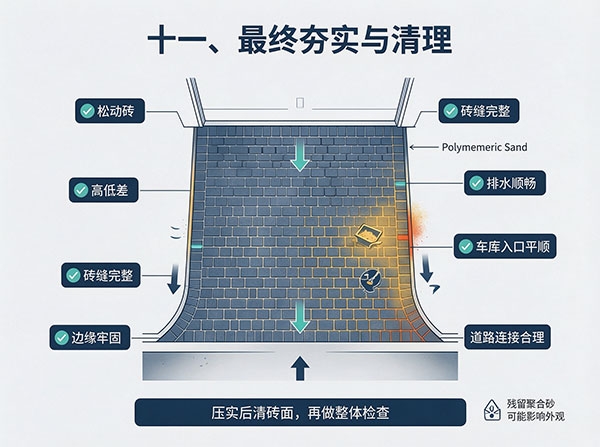

十一、最终夯实与清理
聚合砂施工完成后,根据具体材料和施工要求进行最终压实。
施工人员随后需要清理砖面上的残留材料。
这一环节需要特别注意,因为如果聚合砂残留在砖面上并且没有及时清理,可能影响铺砖最终外观。
施工完成后,还需要检查:
是否存在松动砖块;
是否有明显高低差;
砖缝是否完整;
排水是否顺畅;
边缘是否牢固;
车库入口是否平顺;
与道路连接是否合理。

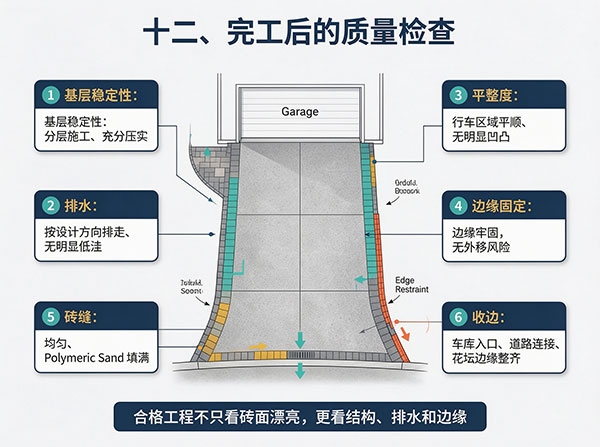

十二、完工后的质量检查
一条真正合格的车道铺砖工程,不应该只看“砖铺得漂亮不漂亮”。
建议从以下几个方面进行检查:
1. 基层稳定性
基层是否经过分层施工和充分压实。
2. 排水
雨水是否能够按照设计方向排走,是否存在明显低洼积水区域。
3. 平整度
车辆行驶区域是否平顺,有没有明显凹陷或凸起。
4. 边缘固定
车道边缘是否牢固,砖块有没有明显向外移动的可能。
5. 砖缝
砖缝是否均匀,聚合砂是否充分填满。
6. 收边
车库入口、道路连接处、花坛边缘等位置是否处理整齐。
多伦多车道铺砖为什么特别重视基层?
多伦多地区冬季气温变化明显,土壤和基层可能受到冻融影响。
如果基层排水不良或者压实不足,水分进入结构层后,在低温环境下可能发生冻结膨胀;气温升高后又会融化。长期反复冻融,再叠加车辆荷载,就可能增加铺装结构发生变形的风险。
因此,多伦多车道铺砖不能简单理解为:
挖土 → 铺砖 → 完工。
更合理的施工逻辑是:
测量设计 → 土方开挖 → 土壤处理 → 基层施工 → 分层压实 → 排水控制 → 找平层 → 铺砖 → 边缘固定 → 聚合砂填缝 → 最终检查。
其中任何一个环节偷工减料,都可能影响整个车道的使用寿命。
车道铺砖施工最容易出现哪些问题?
1. 基层没有压实
这是导致后期下沉的重要原因之一。
2. 基层材料一次铺得太厚
厚基层如果没有分层充分压实,内部可能仍然存在松散区域。
3. 忽视排水
车道没有合理坡度,容易出现积水和冻融问题。
4. 使用不适合车辆荷载的铺装材料
普通 Patio 铺砖与车道用砖在产品选择和施工结构上可能存在区别。
5. 边缘固定不足
边缘容易受到车辆转向和长期荷载影响而移动。
6. 只关注表面,不重视地基
这是很多低价工程最容易出现的问题。
如何判断一家车道铺砖公司的施工是否专业?
在选择 Toronto Landscaping 或 Paving Contractor 时,不要只比较每平方英尺价格。
建议重点询问:
“你们车道基层怎么做?”
进一步可以询问:
挖土深度如何确定?
是否检查软土?
使用什么基层材料?
是否分层夯实?
如何处理排水?
车道边缘如何固定?
使用什么 Polymeric Sand?
车库入口如何处理标高?
是否有完整的施工案例?
真正专业的施工团队,应该能够清楚解释整个施工结构,而不仅仅告诉客户“我们用的是好砖”。
结语
车道铺砖是一项典型的“表面看起来简单,底层施工决定质量”的工程。
漂亮的铺砖图案只能决定车道第一眼的视觉效果,而基层、压实、坡度、排水、边缘固定和正确的施工流程,才决定车道未来几年甚至更长时间的稳定性。
如果您计划在多伦多、万锦、列治文山、旺市、北约克、士嘉堡等 GTA 地区进行车道铺砖,建议在比较报价时,不要只看每平方英尺价格,更应该比较不同公司的基层结构、施工材料、排水方案和施工工艺。
FAQ:车道铺砖施工常见问题
车道铺砖施工一般需要经过哪些步骤?
通常包括现场测量、放线、拆除旧地面、挖土、处理软弱土层、铺设基层、分层夯实、处理坡度和排水、铺设找平层、铺砖、切砖、边缘固定、聚合砂填缝以及最终检查。
车道铺砖为什么要挖土?
挖土是为了去除不稳定的表层土壤,并为基层结构提供足够空间。车道需要承受车辆荷载,因此不能简单地在原有泥土地面上直接铺砖。
车道基层为什么比铺砖更重要?
因为铺砖主要承担表面荷载,而基层负责将车辆荷载分散到下面的土壤中。如果基层松软、排水不好或者压实不足,表面铺砖仍然可能发生下沉和变形。
车道铺砖基层需要多厚?
没有一个适用于所有项目的固定厚度。实际基层结构需要根据当地土壤、排水条件、车辆荷载、材料类型以及现场标高综合确定。车道与普通 Patio 的基层要求也可能不同。
车道铺砖需要做排水吗?
需要考虑排水。车道应该设计合理坡度,使雨水和融雪水能够排向合适的位置。对于排水复杂的项目,还可能需要增加排水沟、集水井或地下排水系统。
车道铺砖会不会下沉?
任何铺装系统都有发生局部沉降的可能,但合理的土壤处理、合适的基层结构、分层压实和良好的排水能够显著降低沉降风险。
车道可以使用普通 Patio 铺砖吗?
不能简单地认为所有 Patio 砖都适合车道。车道需要根据车辆荷载选择合适的产品和施工结构,具体应参考产品厂家对车辆使用和安装方式的要求。
Polymeric Sand 有什么作用?
Polymeric Sand 用于填充砖缝,并在固化后帮助稳定砖块、减少砖缝移动,同时能够降低杂草从砖缝中生长的可能性。
为什么车道边缘需要 Edge Restraint?
车辆长期进出、转向以及冻融变化都会对铺砖产生横向作用力。Edge Restraint 能够帮助限制砖块向外移动,保持整体铺装结构稳定。
车道铺砖冬天可以施工吗?
在加拿大寒冷地区,冬季施工通常会受到温度、冻土、基层含水量以及聚合砂固化条件等影响。因此,具体是否适合施工需要根据当时天气、现场条件和所使用材料的施工要求判断。
车道铺砖施工应该如何比较报价?
不要只比较每平方英尺价格。建议同时比较挖土深度、基层材料、基层厚度、夯实方式、排水处理、铺砖规格、Edge Restraint、Polymeric Sand 以及施工保修等内容。
车道铺砖出现积水一定需要全部重做吗?
不一定。首先需要确定积水原因。如果只是局部坡度或少量砖块出现问题,可能可以通过局部调整解决;如果基层、排水或整体标高存在严重问题,则可能需要进行更大范围的维修或重建。
