露台施工工艺:从场地准备到铺装完成的完整施工流程

Patio 露台施工工艺为什么重要?
一个高质量的 Patio(露台)不仅要考虑铺装材料和外观设计,更重要的是基层结构、排水、标高、施工工艺和整体布局。
很多 Patio 刚完工时看起来都很漂亮,但经过几个冬季后,有些项目会逐渐出现砖面下沉、局部积水、砖缝变大、边缘松动等问题。
这些问题往往并不是因为铺砖材料本身不好,而是与前期场地处理、基层施工和排水设计密切相关。
尤其是在多伦多 GTA 地区,冻融循环、降雪和春季融雪都会对户外铺装结构产生影响。因此,专业 Patio 施工应该从地基和排水开始,而不仅仅是“把砖铺上去”。
一、现场测量与 Patio 设计
正式施工前,需要根据后院实际情况进行现场测量和规划。
主要确定:
Patio 的长度和宽度
与房屋的连接位置
房屋门槛及室内地面的高度
Patio 最终完成面标高
排水方向
现有 Downspout 位置
花坛、围栏和草坪位置
台阶及通道位置
Patio 家具、Fire Pit 等未来使用空间
如果 Patio 紧邻房屋,还需要特别注意房屋外墙、门槛和基础附近的排水。
一个好的 Patio 设计,不只是确定“铺多大的面积”,而是需要同时考虑使用功能、人员动线、家具尺寸、排水以及与整个后院景观的关系。

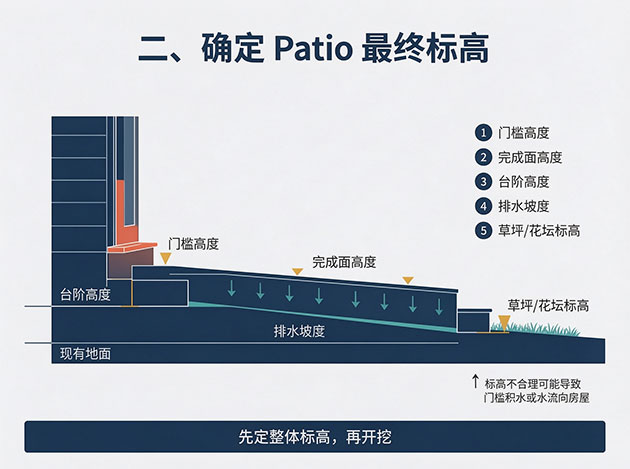

二、确定 Patio 最终标高
确定标高是 Patio 施工非常重要的一步。
尤其是与房屋连接的 Patio,需要提前考虑:
房屋门槛高度;
现有地面高度;
Patio 完成面高度;
台阶高度;
排水坡度;
草坪及花坛标高。
如果最终标高设计不合理,可能出现 Patio 太高、门槛积水、台阶高度不舒服或者雨水向房屋方向流动等问题。
因此,施工前应该先确定整体标高,再进行开挖。

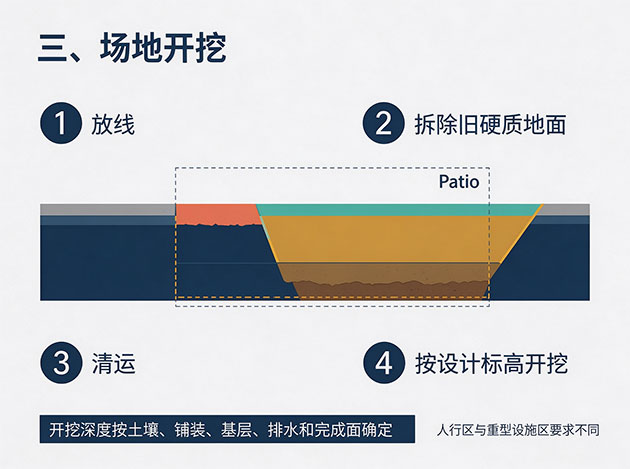

三、场地开挖
完成放线和标高确定后,开始进行场地开挖。
如果原有 Patio、混凝土、旧铺砖或其他硬质地面存在,需要先拆除并清运。
随后根据最终设计标高进行土方开挖。
Patio 的开挖深度不能简单使用一个固定数字,而需要结合:
原始土壤条件;
Patio 的使用方式;
铺装材料;
基层结构;
排水情况;
最终完成面高度。
普通人行 Patio 与需要放置较重结构、户外厨房或其他设施的区域,施工要求也可能有所不同。

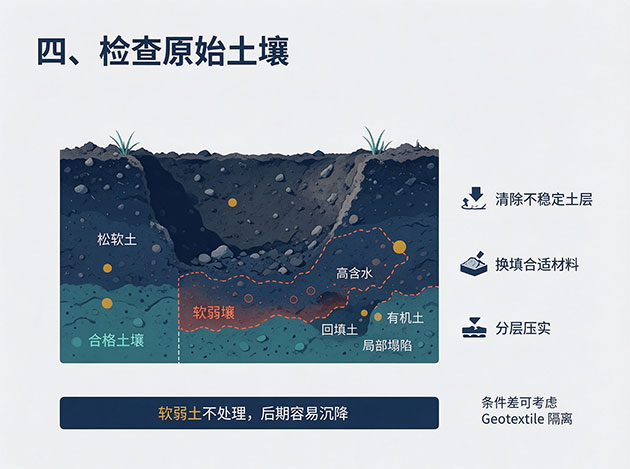

四、检查原始土壤
挖土完成后,需要检查底部原始土壤。
如果发现:
松软土;
含水量过高;
回填土;
有机土;
局部塌陷;
明显软弱区域;
就不能简单地直接覆盖基层材料。
软弱土壤如果没有处理,未来可能因为长期荷载和水分变化而发生沉降,最终导致 Patio 表面的砖块高低不平。
必要时应清除不稳定土层,并使用合适材料进行换填和压实。
在土壤条件较差的项目中,还可以根据现场情况考虑使用 Geotextile(土工布)进行土壤隔离。

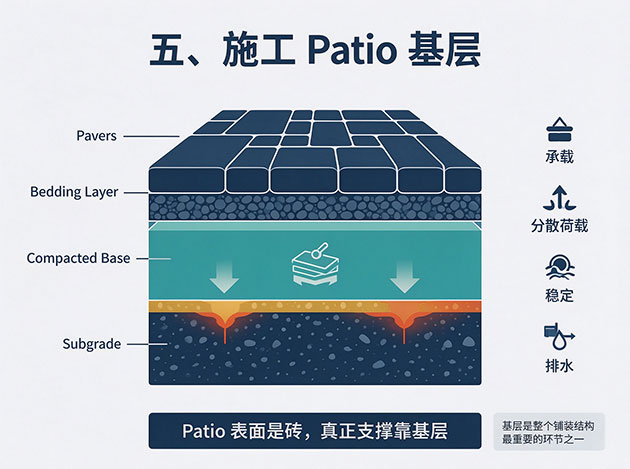

五、施工 Patio 基层
土壤处理完成后,开始铺设基层。
常见基层材料包括级配碎石类材料,例如 Granular A 或其他适合当地项目条件的材料。
基层的主要作用是:
提供承载能力;
分散荷载;
提高整体稳定性;
改善基层排水;
降低后期沉降风险。
Patio 的表面虽然是砖,但真正支撑整个铺装结构的是下面的基层。
因此,基层施工通常是整个 Patio 工程最重要的环节之一。

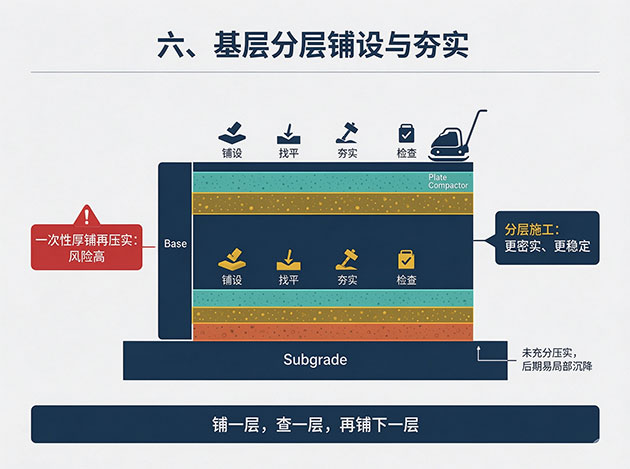

六、基层分层铺设与夯实
基层材料不应该一次性全部铺上去后再进行简单压实。
更加合理的施工方式是:
铺设一层 → 找平 → 夯实 → 检查 → 再铺下一层。
根据现场条件和基层厚度,使用 Plate Compactor 等设备进行充分压实。
分层施工的目的,是让基层材料从上到下形成更加密实、稳定的结构。
如果基层没有充分压实,Patio 完工初期可能看不出问题,但经过雨水、冻融以及长期使用后,容易出现局部沉降。
七、Patio 排水设计
Patio 施工必须提前考虑排水。
雨水应该通过合理设计的坡度排向适当的位置,而不是长期停留在 Patio 表面。
施工时需要特别注意:
避免雨水流向房屋;
避免门口积水;
保持 Downspout 排水畅通;
避免形成低洼区域;
与草坪、花坛之间合理衔接;
必要时设置排水沟或集水设施。
如果后院本身排水条件较差,仅依靠 Patio 表面坡度可能无法彻底解决问题,这时就需要结合地下排水系统进行整体设计。
八、铺设找平层
基层达到要求后,需要铺设适合的 Bedding Layer(找平层)。
部分 Patio 项目会使用 HPB(High Performance Bedding)作为铺砖下面的找平材料。
找平层的作用主要是:
提供均匀的铺砖基础;
调整铺砖完成面的平整度;
帮助砖块稳定安装。
需要注意的是,找平层并不是用来修复严重不平整的基层。
如果基层存在明显高低差,应该首先处理基层,而不能通过无限增加找平层厚度来解决。

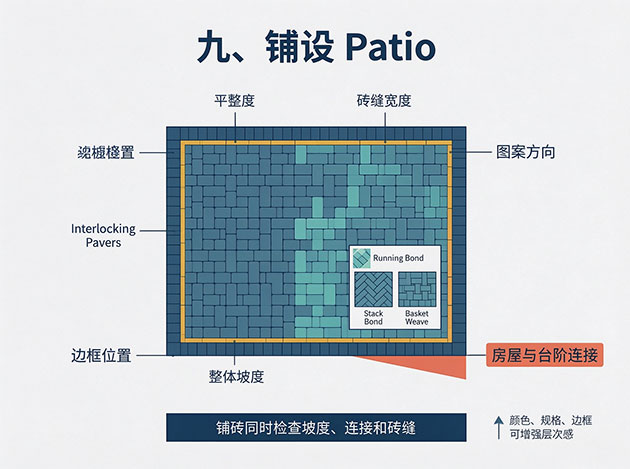

九、铺设 Patio Interlocking Pavers
找平层完成后,开始铺设 Interlocking Pavers。
根据设计方案,可以选择不同的铺装方式,例如:
Running Bond
Stack Bond
Herringbone 人字铺
Basket Weave
混合规格铺装
现代 Patio 通常还会通过不同颜色、规格和边框组合来形成更有层次感的设计。
铺砖过程中需要不断检查:
砖面平整度;
砖缝宽度;
图案方向;
边框位置;
Patio 整体坡度;
与房屋及台阶的连接。
十、切砖与边缘收口
Patio 通常会存在大量非标准区域,因此现场切砖是施工的重要环节。
例如:
房屋墙边;
花坛边缘;
台阶周围;
Fire Pit 周围;
排水沟附近;
曲线区域;
草坪连接位置。
高质量施工不仅要保证大面积铺砖平整,还要注意这些细节区域的收口。
切砖应该尽可能保持完整、美观,避免出现大量非常窄的小块砖。
十一、安装 Edge Restraint
Patio 外围通常需要设置合适的 Edge Restraint(边缘固定系统)。
边缘固定的作用,是限制铺砖向外移动。
如果 Patio 没有可靠的边缘固定,长期受到人员活动、家具移动、冻融以及地面变化影响后,边缘砖可能逐渐发生位移。
尤其是 Patio 与草坪、花坛或其他软质景观交界的位置,更需要注意边缘处理。

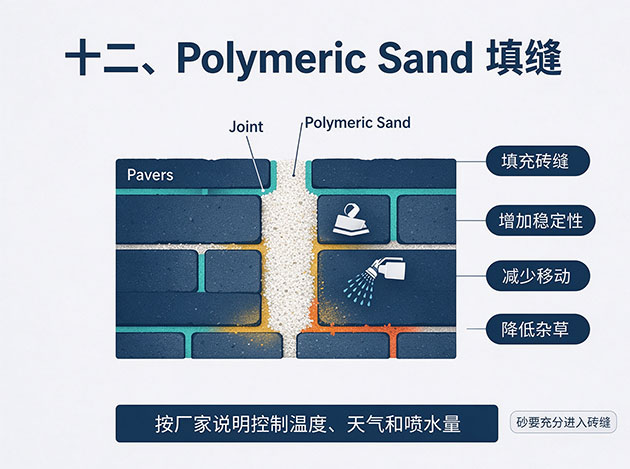

十二、Polymeric Sand 填缝
铺砖完成后,需要将 Polymeric Sand(聚合砂)填入砖缝。
聚合砂主要用于:
填充砖缝;
增加砖块之间的稳定性;
减少砖缝移动;
降低杂草从砖缝生长的可能性。
施工时应确保砂充分进入砖缝,并根据产品说明完成压实和喷水固化。
不同品牌的聚合砂施工要求可能有所不同,因此应该按照厂家说明控制温度、天气和喷水量。
十三、最终夯实与清理
填缝完成后,根据具体产品要求进行最终压实。
施工人员需要检查聚合砂是否充分进入砖缝,同时清理砖面残留材料。
如果聚合砂残留在砖面上,没有按照产品要求及时清理,可能影响最终外观。
施工完成后,还需要对整个 Patio 进行检查。
重点包括:
是否存在松动砖块;
砖面是否平整;
砖缝是否完整;
边缘是否牢固;
排水是否顺畅;
与房屋连接是否合理;
台阶高度是否一致;
花坛和草坪收口是否整齐。
十四、Patio 家具、Fire Pit 与灯光的预留
现代 Patio 施工不能只考虑铺砖本身,还应该考虑未来使用。
例如:
Patio 家具
提前考虑餐桌、沙发、躺椅等家具的位置和尺寸,可以避免施工完成后空间显得拥挤。
Fire Pit
如果计划安装 Fire Pit,需要提前考虑位置、安全距离、地面材料以及周围座位空间。
户外灯光
如果计划安装 Landscape Lighting,可以在施工阶段提前规划电线、灯具位置和线路,避免 Patio 完工后再次破坏铺装。
户外厨房
如果计划安装 BBQ、户外厨房或水槽,也应该提前考虑电力、燃气、供水和排水等基础设施。
这也是为什么一个专业 Patio 项目应该把景观设计、铺装施工和未来使用功能结合起来考虑。
多伦多 Patio 施工为什么特别重视基层和排水?
多伦多地区冬季存在明显的冻融循环。
当雨水、融雪水进入土壤和基层后,低温可能导致水分冻结和体积变化。之后温度升高,冰融化,基层含水状态再次发生变化。
如果基层施工不合理、排水不良或者原始土壤处理不到位,长期冻融可能增加 Patio 变形和沉降的风险。
因此,Patio 施工不能简单理解成:
挖土 → 铺碎石 → 铺砖。
更完整的施工逻辑应该是:
设计测量 → 标高确定 → 场地开挖 → 土壤检查 → 软弱区域处理 → 基层施工 → 分层夯实 → 排水控制 → 找平层 → 铺砖 → 切砖收口 → Edge Restraint → Polymeric Sand → 最终检查。
Patio 施工最容易出现哪些问题?
1. 基层压实不足
基层没有充分压实,是后期局部下沉的重要原因之一。
2. 忽视原始土壤
如果直接在松软或不稳定土壤上施工,即使表面砖铺得很好,后期仍可能发生沉降。
3. 排水坡度不合理
Patio 如果形成低洼区域,雨水和融雪水容易长期积在表面。
4. 找平层过厚
试图依靠增加 Bedding Layer 厚度来修复基层高低差,可能影响整个铺装结构的稳定性。
5. 边缘固定不足
边缘砖容易随着时间推移逐渐移动。
6. 只关注砖的价格
便宜的铺砖材料并不一定意味着整个 Patio 工程成本更低。基层、排水和施工人工同样重要。
如何判断 Patio 施工公司是否专业?
在选择 Toronto Landscaping Contractor 时,不要只问:
“Patio 每平方英尺多少钱?”
还应该询问:
Patio 准备挖多深?
原始土壤如何处理?
使用什么基层材料?
基层是否分层夯实?
如何控制最终标高?
Patio 如何排水?
是否使用 Geotextile?
使用什么 Bedding Layer?
边缘如何固定?
使用什么 Polymeric Sand?
是否有类似 Patio 施工案例?
如果施工团队能够清楚解释这些问题,通常比只提供一个低价报价更有参考价值。
结语
一个好的 Patio 不只是“把砖铺好”,而是一套完整的户外地面工程。
从最初的设计、标高和排水,到土方开挖、土壤处理、基层施工、分层夯实,再到铺砖、边缘固定和聚合砂填缝,每一个环节都会影响最终效果。
对于多伦多地区的 Patio 项目来说,基层稳定性、排水设计和冻融环境适应性尤其重要。
因此,在比较 Patio 报价时,不建议只比较每平方英尺价格,更应该比较不同公司的施工结构、材料、排水方案、施工细节以及完工后的质量标准。
FAQ:Patio 露台施工常见问题
Patio 施工一般需要经过哪些步骤?
通常包括现场测量、设计放线、确定标高、场地开挖、土壤处理、基层施工、分层夯实、排水处理、找平层施工、铺砖、切砖、边缘固定、聚合砂填缝以及最终检查。
Patio 为什么需要挖土?
挖土是为了清除不适合直接承载铺装结构的表层土壤,并为基层和铺装结构提供足够的施工空间。
Patio 基层为什么重要?
基层负责支撑和分散上部荷载。如果基层松软、排水不良或压实不足,Patio 后期容易出现下沉、变形和砖面不平。
Patio 基层需要多厚?
没有适用于所有项目的固定厚度。实际厚度需要根据原始土壤、现场排水、使用需求、铺装材料和最终标高等因素确定。
Patio 一定需要做排水吗?
需要。Patio 应该通过合理坡度让雨水排向合适的位置。如果场地本身排水较差,还可能需要增加排水沟、Catch Basin 或地下排水系统。
Patio 会不会下沉?
如果土壤处理、基层施工和压实质量良好,可以大幅降低沉降风险。但任何户外铺装系统都可能受到土壤变化、排水和冻融循环影响。
Patio 可以直接铺在泥土上吗?
通常不建议。直接在泥土上铺设 Interlocking Pavers,缺少稳定的基层结构,长期使用后更容易出现砖块下沉、移动和不平整。
Patio 为什么需要 Edge Restraint?
Edge Restraint 能够限制铺砖向外移动,帮助保持整体铺装结构稳定,尤其适用于 Patio 与草坪、花坛等区域的交界处。
Patio 为什么需要 Polymeric Sand?
聚合砂用于填充砖缝,并在固化后帮助稳定砖块,同时降低杂草从砖缝中生长的可能性。
Patio 可以安装 Fire Pit 吗?
可以,但需要根据 Fire Pit 类型、燃料方式、厂家要求以及当地相关安全规定合理规划位置和周围空间。施工阶段提前规划通常比完工后再改造更加方便。
Patio 可以靠近房屋施工吗?
可以,但需要特别注意房屋门槛、外墙、最终标高和排水方向。Patio 的设计不能让雨水长期向房屋方向排放。
Patio 施工应该如何比较报价?
不要只比较每平方英尺价格。建议同时比较挖土深度、基层材料、基层厚度、夯实方式、排水处理、铺砖规格、Edge Restraint、Polymeric Sand 以及施工保修等内容。
Patio 施工完成后多久可以使用?
具体时间取决于铺装材料、聚合砂产品、天气以及施工方式。一般应等待相关材料按照厂家要求完成固化,并确认铺装结构稳定后再正常使用。
